Minister infrastruktury zatwierdził Program Inwestycji dla budowy drogi ekspresowej S16 Borki Wielkie - Mrągowo wraz z obwodnicą Mrągowa w ciągu drogi krajowej nr 59. Oznacza to zapewnienie finansowania budowy drogi, która obecnie znajduje się na etapie przygotowania dokumentacji.
Pod koniec kwietnia bieżącego roku zakończą się trwające od stycznia 2017 r. prace nad koncepcją programową. Dzięki temu w sierpniu tego roku można będzie ogłosić przetarg na projekt i budowę tej drogi.

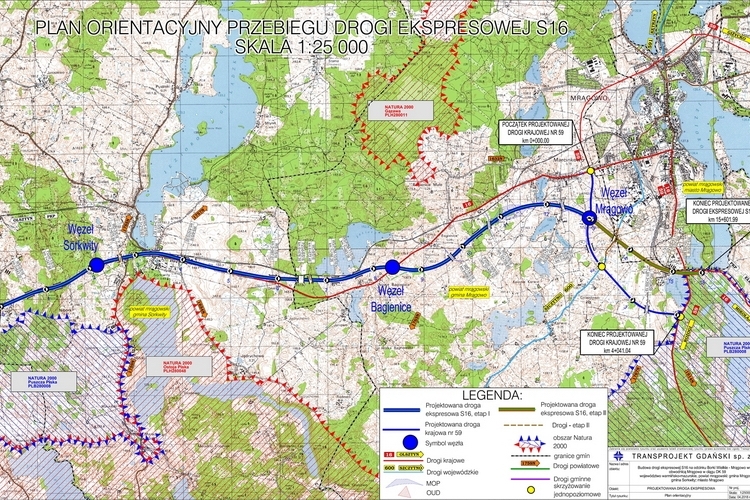

Będzie ona miała długość 17 km - 12,9 km w ciągu S16 oraz 4,1 km w ciągu dk 59 (obwodnica Mrągowa). Przebiegać będzie w okolicach miejscowości Borki Wielkie, Sorkwity, Nowe Bagienice, Bagienice, Marcinkowo, a następnie ominie Mrągowo od strony południowo-zachodniej.
Droga na odcinku S16 będzie miała przekrój dwujezdniowy, po dwa pasy ruchu w każdym kierunku, natomiast na przebiegu obwodnicy Mrągowa w ciągu dk 59 będzie to droga o przekroju 2x2 na odcinku 1,2 km oraz 1x2 na odcinku 2,9 km. Dostęp do drogi ekspresowej będzie możliwy jedynie poprzez węzły drogowe Sorkwity, Bagienice i Mrągowo.
Przewidywany harmonogram prac:» Przekazanie KP - 27.04.2018
» Termin ZOPI/KOPI - do 31.05.2018
» Termin uzgodnienia PFU i WWiORB - do 31.07.2018
» Termin ogłoszenia przetargu - lipiec/sierpień 2018
» Termin podpisania umowy - czerwiec/lipiec 2019
» Termin realizacji:
· wykonanie PB - kwiecień 2020
· uzyskanie ZRID - listopad 2020
· zakończenie budowy - II kwartał 2023.
